自城自作023 下屋工事 その1

今月から 自城自作は 下屋工事 に入ります。

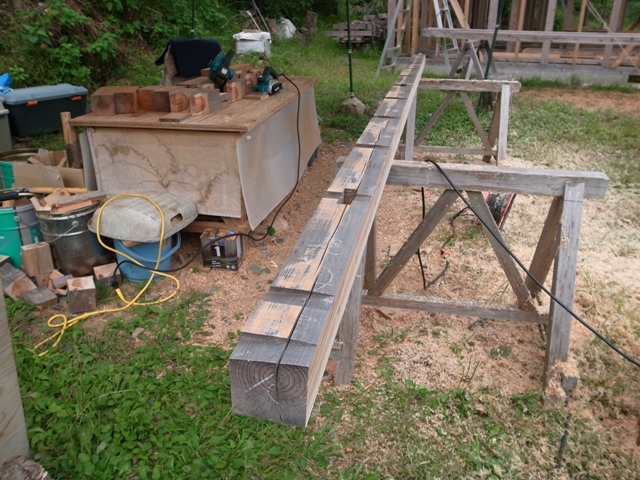

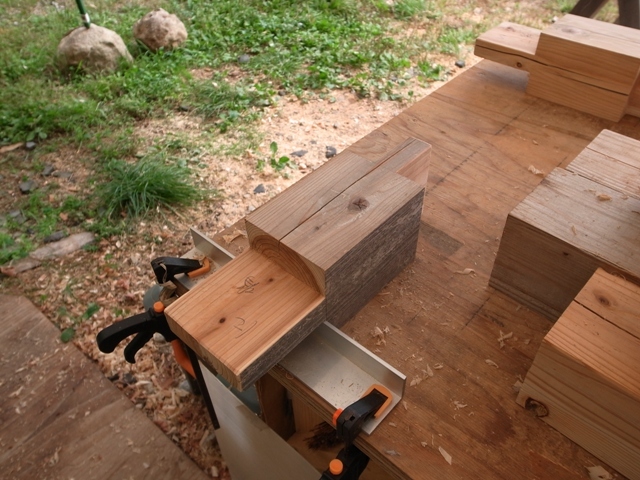

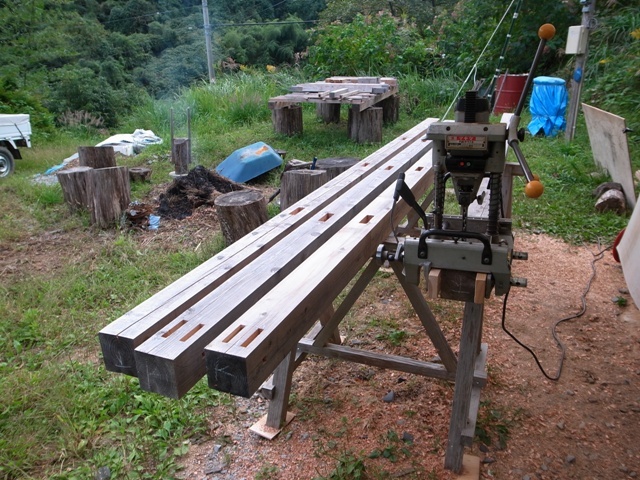

まずは 梁の刻みから、久しぶりに 角ノミを 動かします。

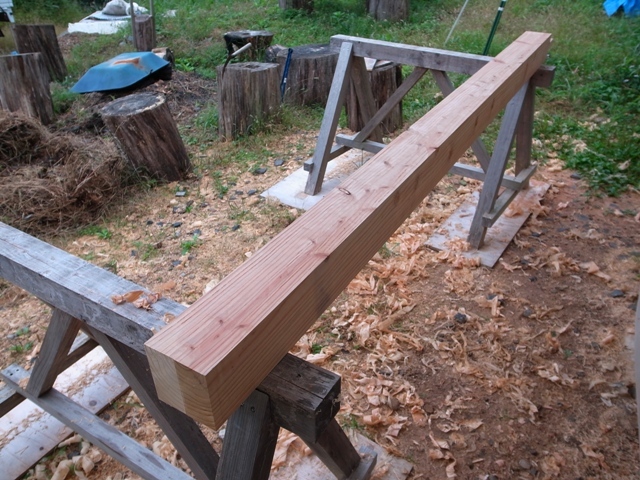

こちらは すでに刻んであった 桁の表面仕上げ

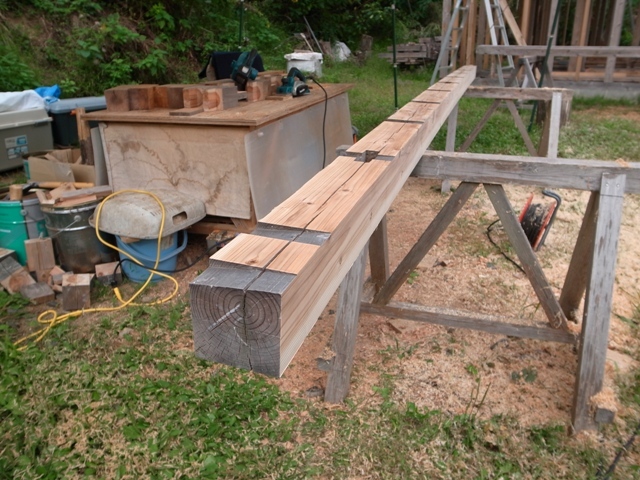

6m荒材だったので 5㎜ぐらい削って 4mプレナー材と 105㎜幅を揃える必要があります。

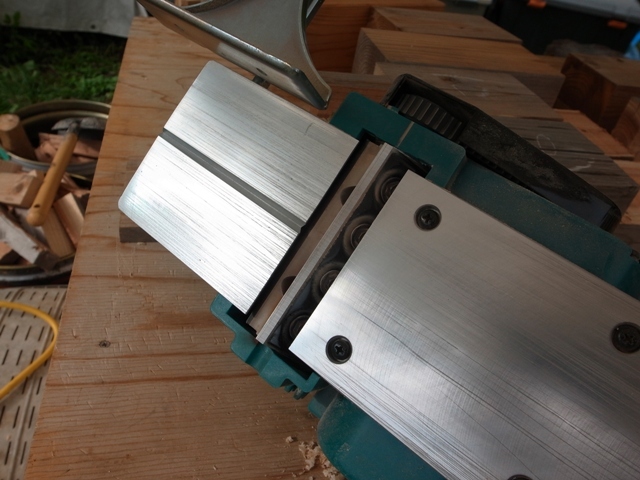

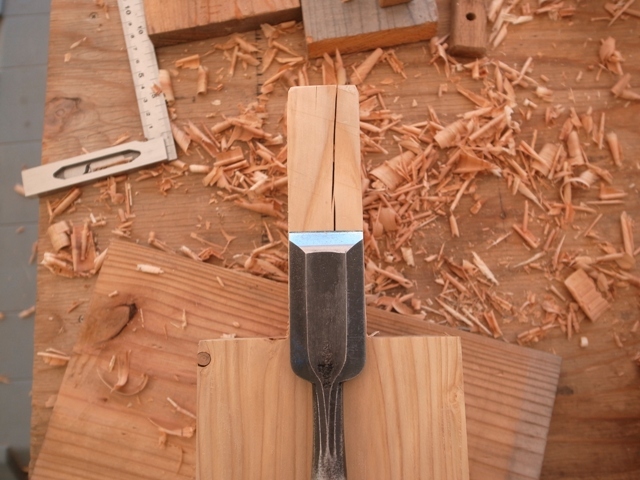

切削幅110㎜ の 電気カンナ マキタ 1911BSP、刃を 研磨式の新品に交換しました。

刃高は 0.5㎜で 丁寧に実施、切れ味よく スムーズに完了
研磨式の刃は 剛性が高く 節にあたっても 負けることがなく 力強い印象でした。

このころから、手カンナの取り扱いも 上達していきます。

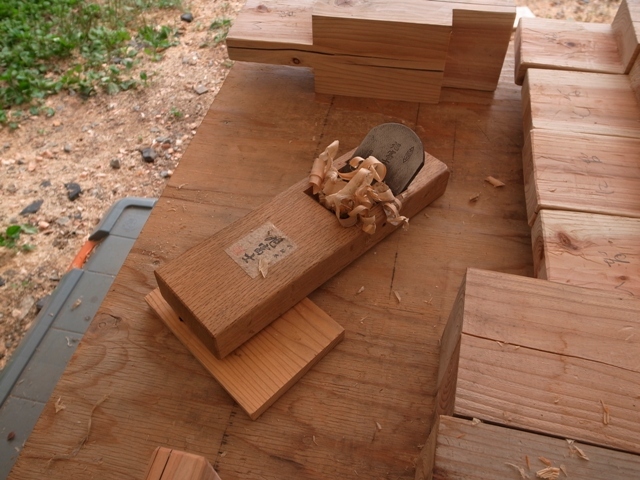

これは 束の表面仕上げ、手カンナで 仕上げました。

こんな感じで シュルシュルと 削り屑が 出るようになりました。

満足できる仕上り

手カンナ(台鉋)の切れ味は 刃研ぎ のほか 台の調整も 重要な要素 とのこと
特に新品でも 台の調整(下端調整)は 必要で、手軽に調整する方法を調べて 辿り着いたのが
これ、常三郎 したば君L型

この勢いに乗って、柱も 手カンナ仕上げで いい感じ

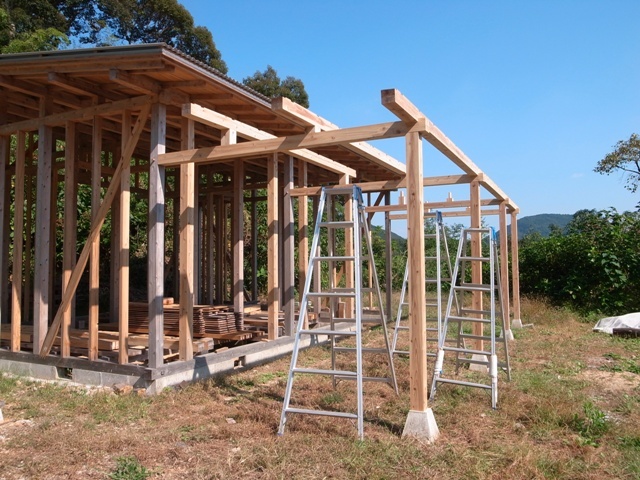

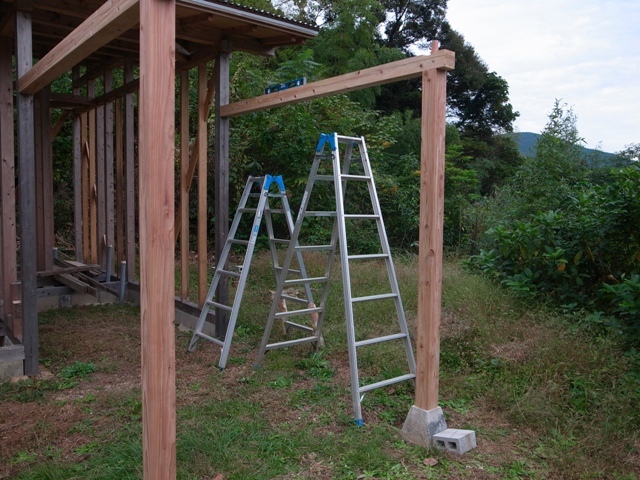

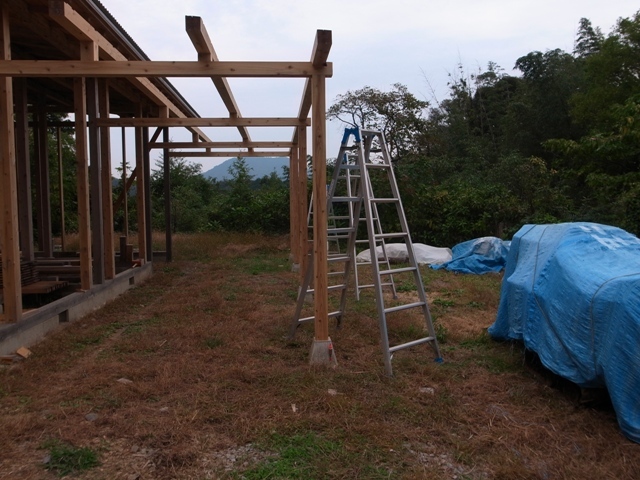

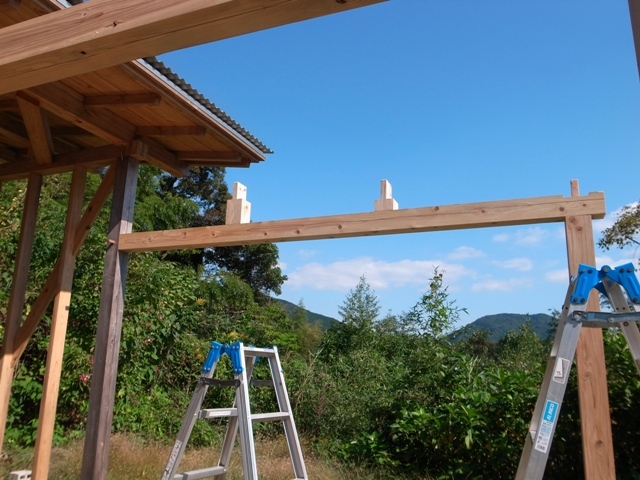

こうして 下屋の棟上げ 準備が 整いました。

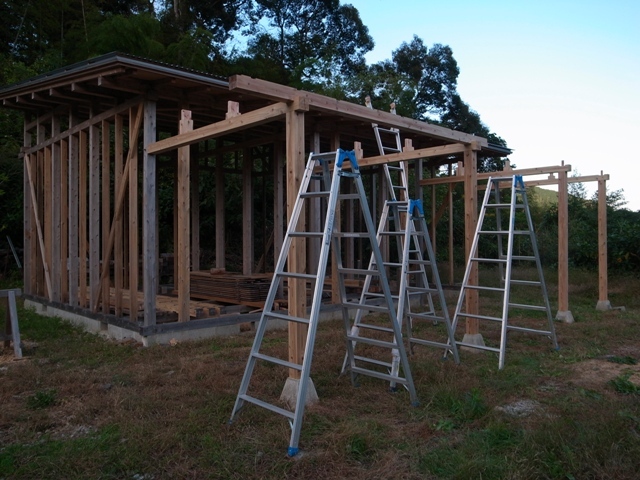

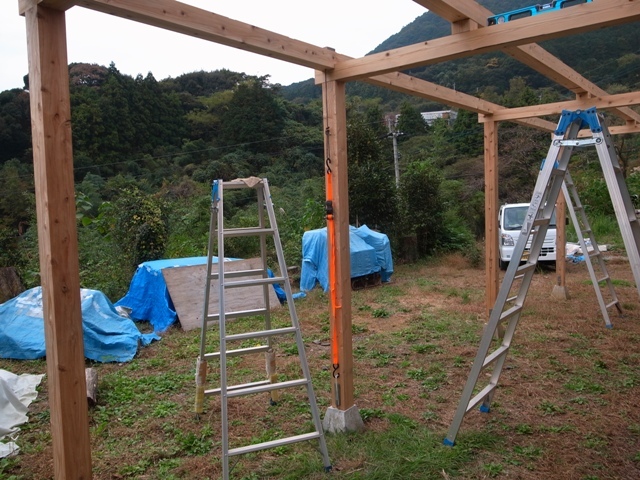

下屋の棟上げ 状況です。

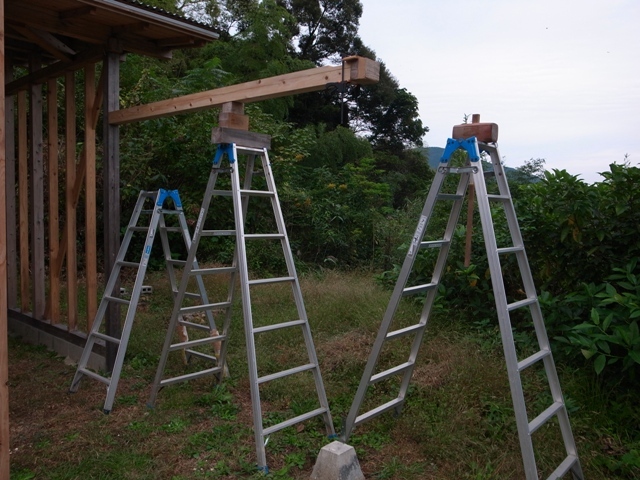

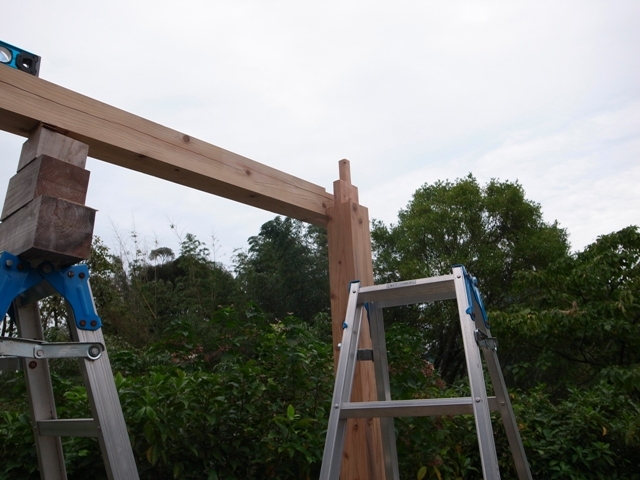

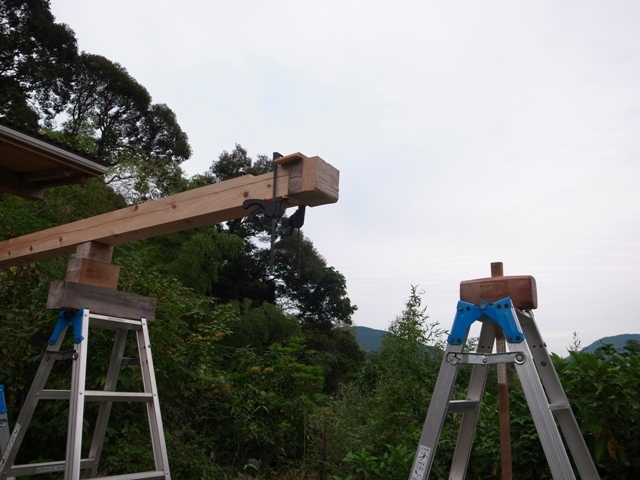

まずは 梁を 主屋の柱に差し込みます。
端部に当て木をあてて カケヤで 打ち込む

ここまで 入れば OK

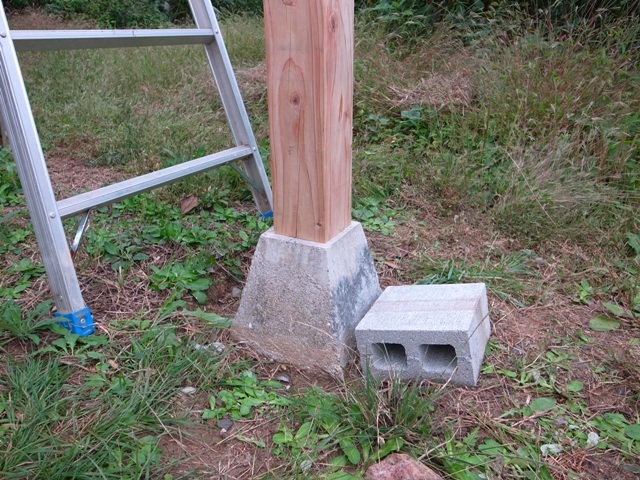

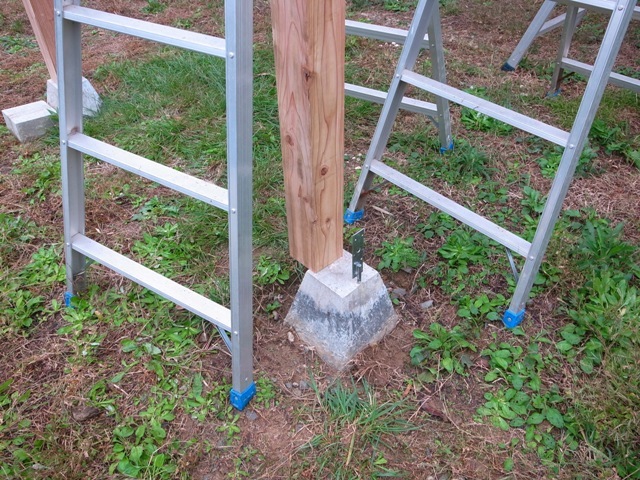

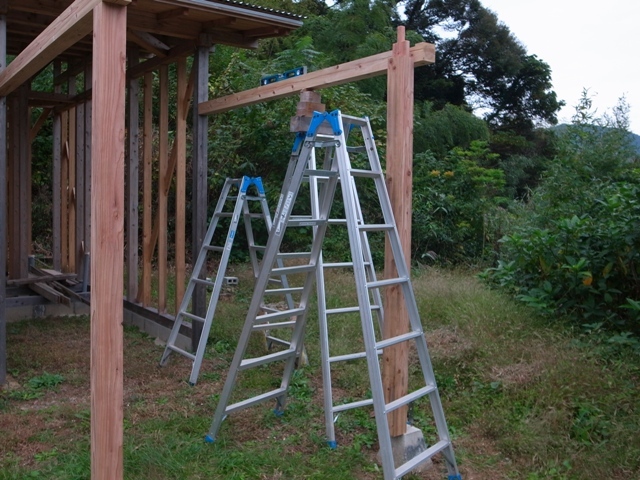

次に 沓石に柱を立てて 現物合わせで 高さを決める

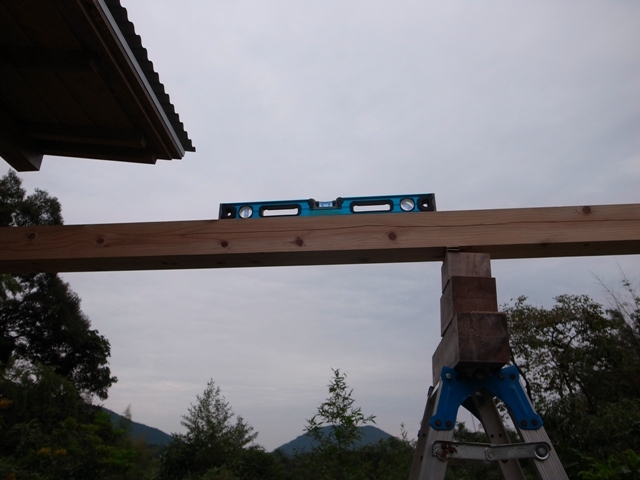

水平を確認して 切断幅を墨付け

切断幅を 底部に写して カットし、梁に 差し込みます。

4本の 梁と柱、組み上げ 完了です。

端部は 4本とも 割れが入りました。
ホゾの寸法が ピッタリでも カケヤで叩く過程で 割れてしまいます。

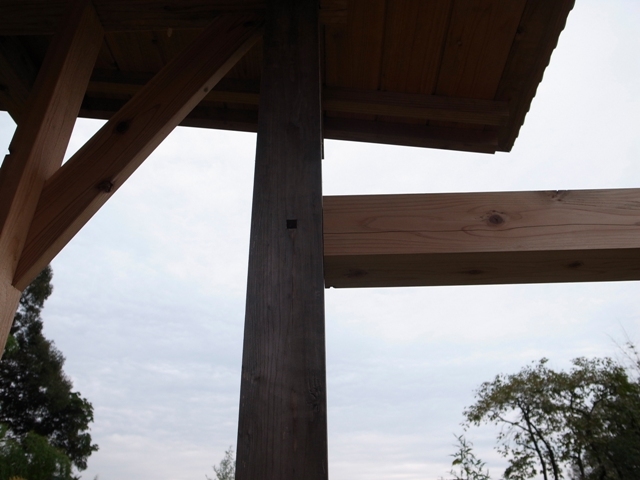

しかし、5分深さの相欠き加工で 梁の上に 桁が納まるので 割れの進行は抑えられます。
折置き組の構造に 先人の知恵を 感じます。

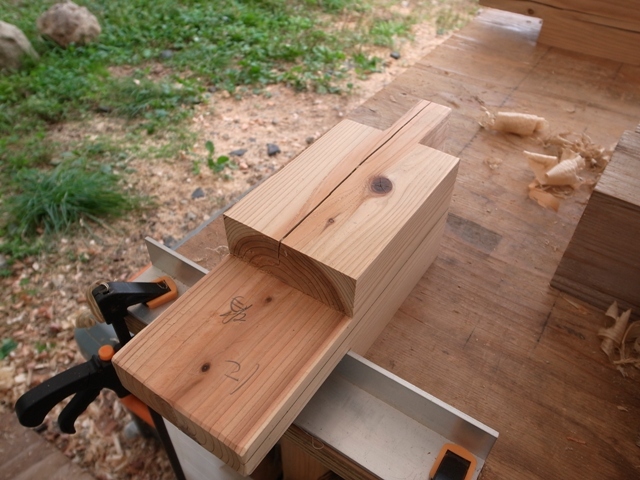

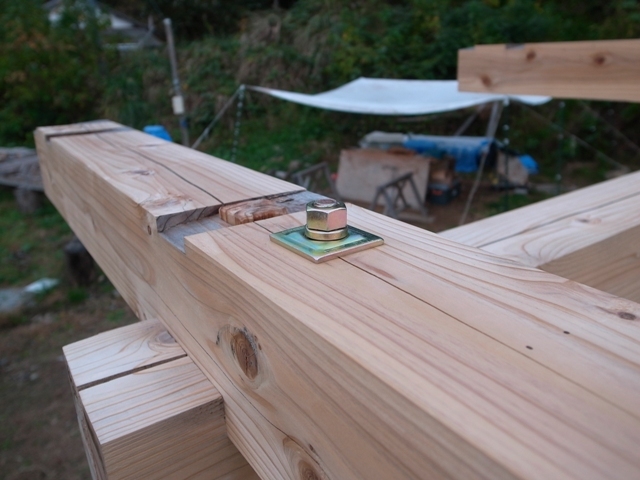

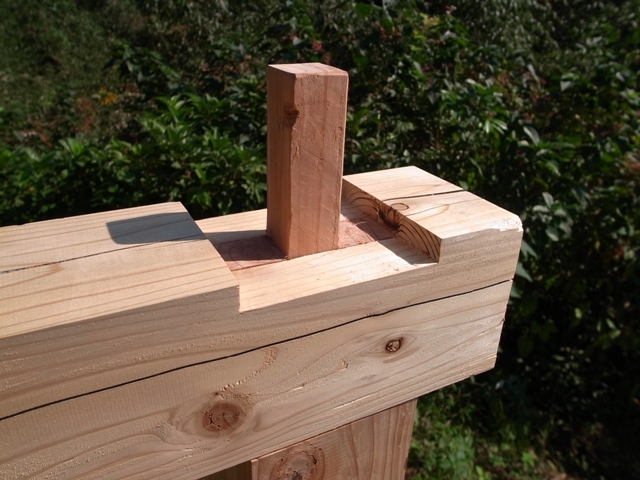

束を立てて、込栓を打つ

やり直しを 避けるため、1寸の ホゾ幅は 正確に刻みます。
1㎜ でも 太いと とても 入りません。

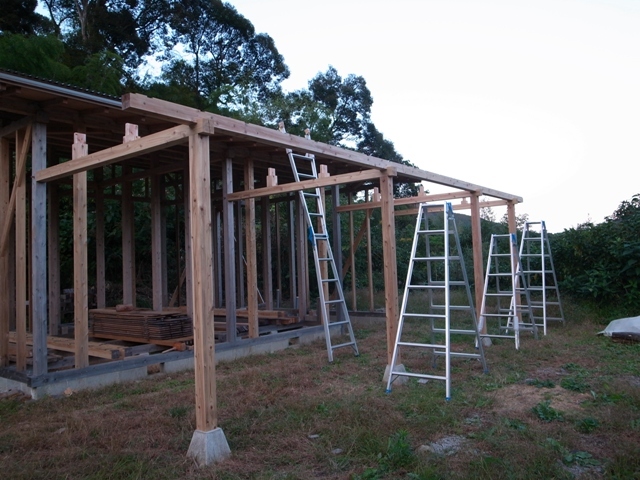

次は 桁の組み上げ です。

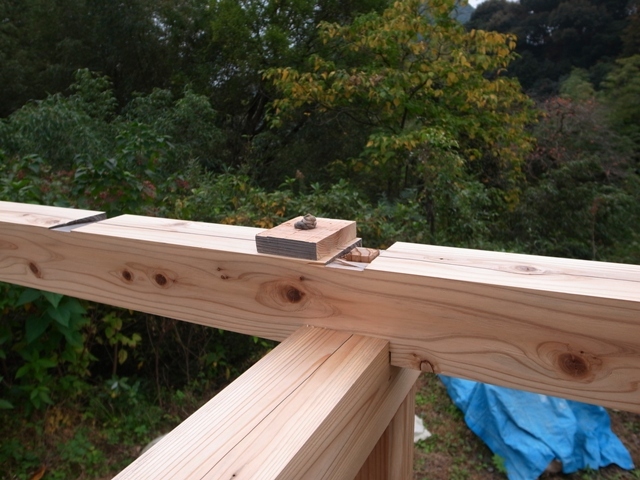

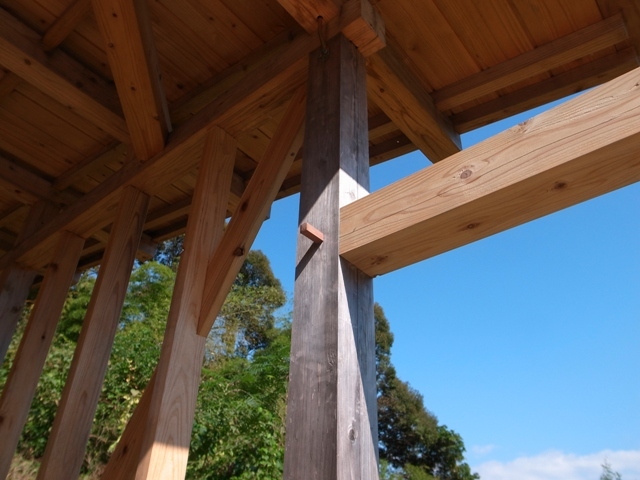

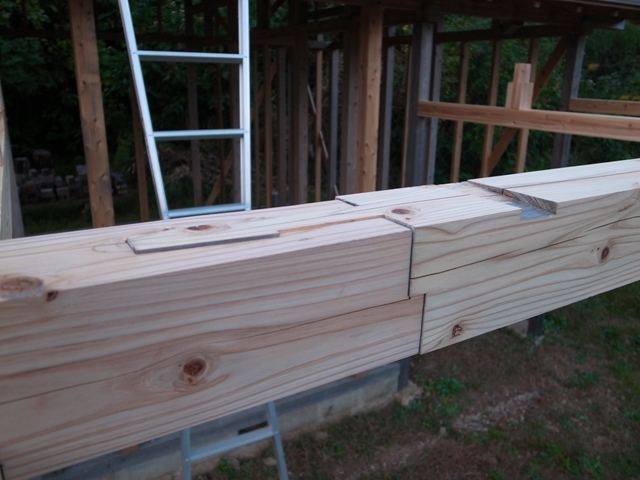

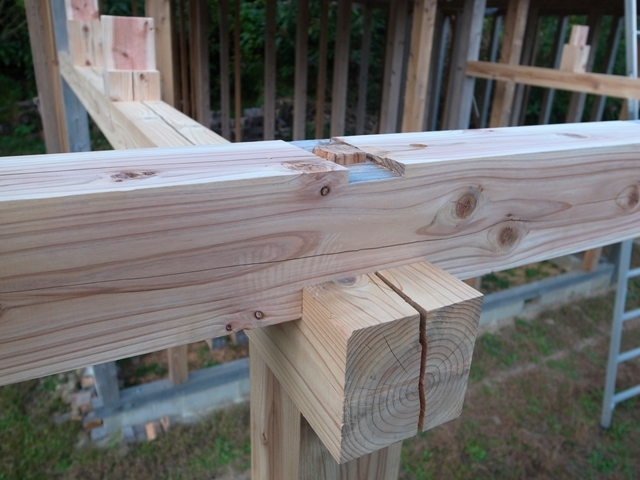

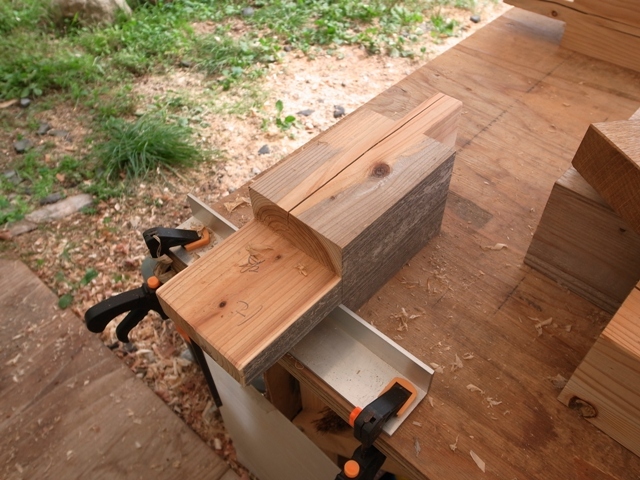

先ほど 説明した 梁と桁の 相欠き部分 の 納まり

桁の 継ぎ手部分、6寸の腰掛け目違い鎌継ぎ

次は 母屋を 組み上げます。

無事に完了、次は 柱と沓石の固定です。

下げ振りで 垂直を確認

ステンレス 六角コーチスクリューボルト 9×75㎜ 1本 と
ステンレス トラスタッピングネジ 5×40㎜ 4本 で 固定します。

トラスタッピングネジは 下穴をあけてから 手回しで 固定
インパクトドライバーを使い ネジ山がつぶれることを 避けました。

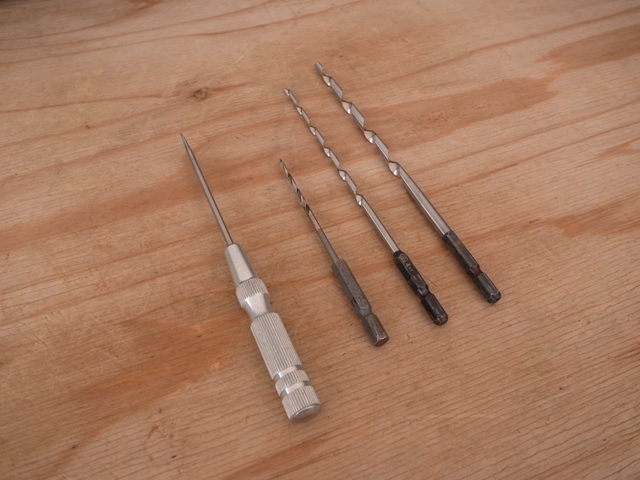

コーチスクリューボルトは Φ6㎜の下穴を 段階的にあけてから

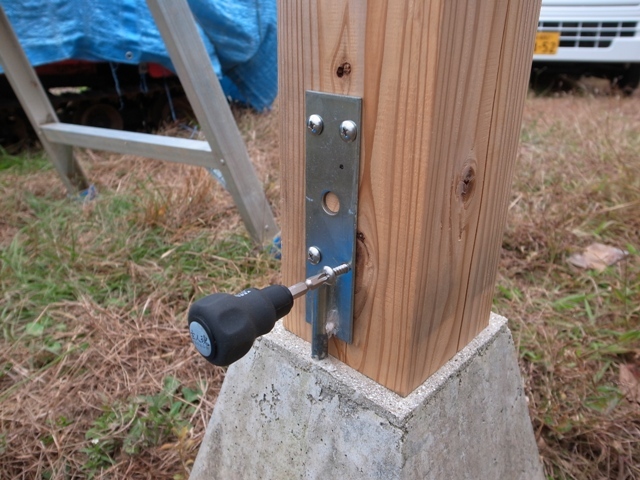

インパクトドライバー で 固定

ここで 小さなトラブルの ご紹介

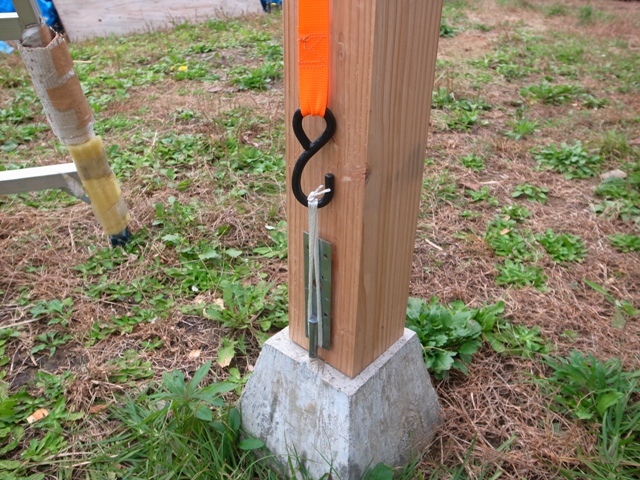

桁の反りに引っ張られて 柱が浮いてしまいました。
さて、どうするか

荷締機を使って 引っ張ります。

水平を確認し、OK
無事、固定完了

最後に 羽子板を 設置して 下屋の棟上げ 完了 です。

今回は ここまで、2月は 寒くて 日も短く 日数も少ない
そのためか ひと月の あっという間が 強まる、そんな感覚を 持っています。
確定申告やら 車検やら なんやらで ドタバタでしたが、なんとか 月末紹介 継続できました。
来月末は 下屋工事の続きを 紹介します。
どうぞ お楽しみに!
